Her er illustrasjonsbilder av hvordan bygget kommer til å se ut fra innsiden:

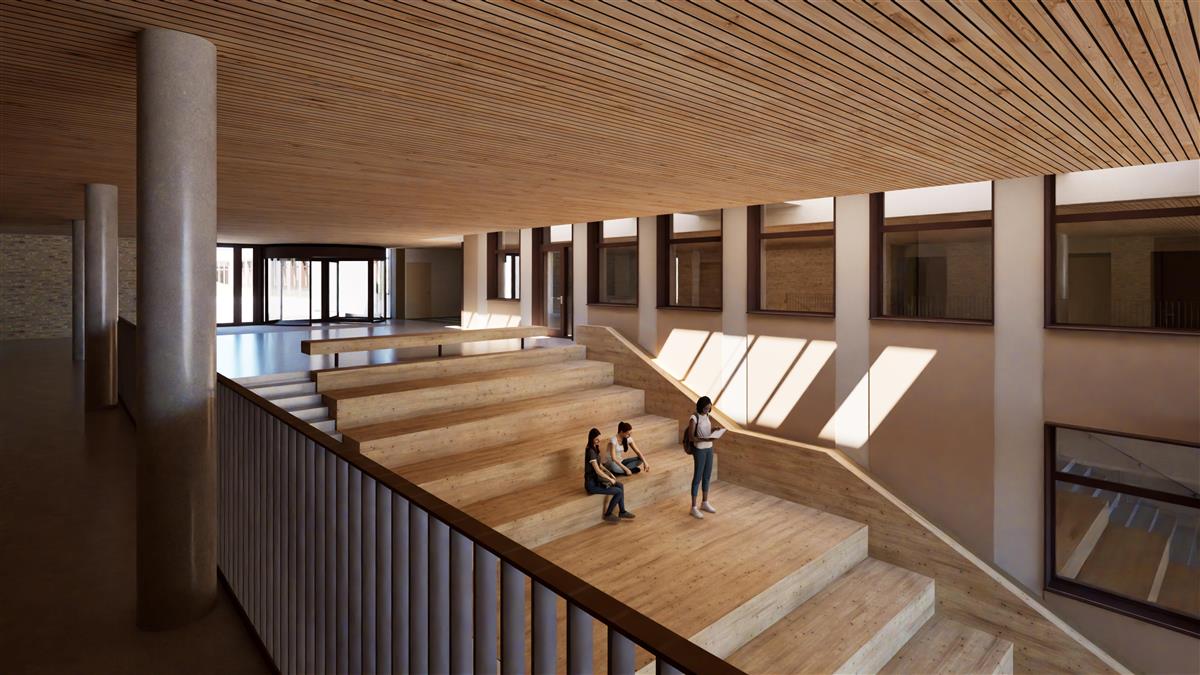

Atrium:

Aulaen:

Situasjonsplanen under viser nybyggene i en mørkere grønnfarge.
Skolens adkomstveier beholdes, parkeringen reduseres noe, og grøntområdene forsterkes i henhold til ny reguleringsplan.
Byggtegninger2
Holon Haugesund AS
Det vil være skoledrift i deler av byggene i alle etapper, men i siste etappe vil store deler av undervisningen foregå i andre lokaler. Lokalene til musikk og drama bygges først, og tas i bruk når bygg B rehabiliteres. Når hovedbygg A rehabiliteres, må vi regne med å bruke erstatningslokaler for deler av skolen. Vi regner med at det blir litt støy og støv de neste årene, men resultatet blir en miljøvennlig og fremtidsrettet skole vi gleder oss til å ta i bruk.
| 1.etappe | Nyt trafo og varmesentral (E) etableres og kabler og rør legges om før neste fase. | Ferdig utført |
| 2.etappe | Eksisterende bygg C rives - tomt klargjøres for nybygg C. | Ferdig Utført |
| 3.etappe | Nybygg C (drama og musikk) | juni 2025 – mars. 2027 |
| 4.etappe | Rehabilitering B og noe nybygg | mars. 2027 – des. 2027 |
| 5.etappe | Rehabilitering A | des. 2027 - des 2028 |
Det vil være ulike entreprenører som deltar i byggearbeidene, og arbeidet ledes av Nordbø og Seglem AS Haugesund. Kontaktperson byggeleder:
Frode Opheim 920 25 127
